13814387878
行業新聞
點擊數:2667發布:2022-08-01 來源: 煙囪維修_煙囪拆除_水塔拆除_拆除煙囪_磚煙囪拆除_江蘇悅?cè)A高空建筑防腐有限公司
50米煙囪拆除加高及內壁粉刷主要技術措施:

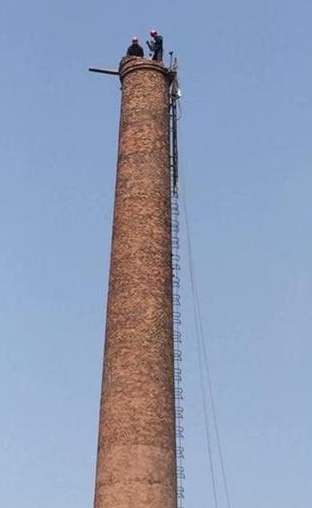

1、煙囪頂部15米人工拆除:(1)首先要準備煙囪拆除的工具,同時做好現場施工場地的勘察,做到心中有數。然后攀爬到煙囪的頂部,做好煙囪拆除的各項安全措施和施工前的準備工序。在攀爬的過程中要對煙囪原有的爬梯進行必要的安全檢查,預防爬梯腐蝕、脫焊等不安全因素。如發現情況要及時處理,不得留安全后遺癥。
(2)在進行煙囪人工簡體拆除施工時要先從煙囪頂部向下拆除,首先用專業拆除工具在煙囪筒壁磚塊開口,即用手錘或?qū)S貌鸪婃€將墻壁開口后,再用手錘改成小塊,再向煙囪外壁或內壁往下放,由上而下慢慢進行人工拆除。因高空拆除下來的磚塊易飛濺墜落,在拆除時煙囪下面必須要有專人看護,在施工范圍內不得有非施工作業人員進入,登高操作人員都要配戴保險,都保在煙囪爬梯或牢固可靠的部位上扣牢,確保人員的安全。
(3)由于甲方場地有限,拆除時部分廢料必須從煙囪內部下放,因此甲需安排人員晚上把拆除廢料進行清理,預防煙囪內部堵塞。
2、煙囪砌筑15米:(1)待煙囪拆除施工完畢后先要制作好操作臺和安裝上料裝置,操作臺為簡易平臺,由鋼管插在筒壁上鋪滿腳手板(木板)而成。施工時每砌筑一腳手架,倒換一次插桿,同時操作臺向上移動一步。砌筑上料裝置一般使用卷?yè)P(yáng)機、鋼絲繩、集合立式扒桿組裝而成,扒桿的組成由滑輪和鋼絲繩組裝,扒桿增高的方法為鋼圈式播扣法。
(2)煙囪砌筑施工前需在煙囪新舊集合點澆注一道圈梁,然后才可進行筒身磚塊的砌筑。煙囪砌筑的筒體約20(磚)皮為一腳手架,高度約為1.2米。筒身、內襯和各種材料同步上升。
煙囪筒體磚砌體采用燒結普通粘土磚與水泥石沙混合砂漿砌筑,在常溫下施工,磚應提前1—2天澆水潤濕,確保其保持一定的含水量。
(3)筒身砌筑時,一般采用丁磚砌筑,筒身可采用擠漿法和灌漿法砌筑,磚縫必須用砂漿填充飽滿,嚴禁用水沖漿灌充。同時砌筑煙囪筒身時,磚層應砌成水平,或者煙囪中心砌成集結傾斜,其傾斜度應同筒壁外表的坡度相等,筒身磚層的傾斜度應經常用水平尺檢查。筒身在每日砌筑下班前,應將 *后一環磚砌平,并做適當養護。
3、煙囪避雷設施恢復:煙囪拆除砌筑施工結束后要安裝好煙囪頂部的避雷針,同時連接好避雷線并與地面接地柱可靠連接,使其具備安全防雷的作用。
4、煙囪內壁粉刷及竣工:煙囪內壁粉刷前首先要對墻壁進行清洗,預防有灰塵積附。施工一般采用吊籃由上至下進行粉刷施工。待所有煙囪拆除工序施工結束后,要及時收拾施工現場,把施工工具及所剩材料全部收拾妥當,撤離作業現場,做到工完場地清,以使甲方及時安排生產工作。
